A Prolagos tem investido R$ 450 milhões em obras. São intervenções para ampliação da rede de abastecimento de água e de melhoria e modernização do sistema de esgotamento sanitário, incluindo as estações de tratamento de esgoto. As obras são parte do compromisso da concessionária com a sustentabilidade e a proteção do meio ambiente.
Obras
Intervenções em 2025
Entre as principais obras realizadas pela Prolagos, destaca-se a construção de 26 novos quilômetros de cinturão coletor ao redor da Lagoa de Araruama, reforçando a barreira de proteção ambiental. Essa nova extensão se soma aos 38 quilômetros de cinturão já implantados, fortalecendo ainda mais a preservação da laguna. A empresa também está ampliando e modernizando as estações de Tratamento de Esgoto (ETEs) e ampliando a rede de abastecimento de água tratada em bairros mais distantes.
ETE da Praia do Siqueira – Cabo Frio (em andamento)
Obras de ampliação e modernização com aumento da capacidade de média de tratamento.
ETE Jardim Esperança – Cabo Frio (em andamento)
Adequação da Estação de Tratamento de Esgoto do Jardim Esperança, em Cabo Frio, para elevação ao nível terciário.
Nova ETE de Arraial do Cabo – Arraial do Cabo (em andamento)
Implantação de uma nova Estação de Tratamento de Esgoto em Arraial do Cabo.
Cinturão Canal do Mossoró – São Pedro da Aldeia (em andamento)
Implantação do cinturão coletor de esgoto, com 1,3 quilômetro de extensão e 12 pontos de coleta em tempo seco.
Cinturão Valão da Marinha – São Pedro da Aldeia (em andamento)
Implantação de 2,1 quilômetros de cinturão coletor de esgoto para reforçar a captação de efluentes na região
Rede Separativa em Cem Braças – Búzios (em andamento)
Implantação da rede separativa, passando por 19 ruas e com expectativa de atender 274 famílias do bairro
Camerum – São Pedro da Aldeia (em andamento)
Implantação de 230 metros de rede coletora de esgoto, atendendo 15 casas
Botafogo – São Pedro da Aldeia (em andamento)
Iniciadas as obras de implantação da rede de esgoto no Botafogo, em São Pedro da Aldeia
ETE de São Pedro da Aldeia (concluído)
Ampliação e modernização, com aumento de capacidade média de tratamento.
Cinturão UPA – São Pedro da Aldeia (concluído)
Construção do cinturão coletor de esgoto, com 230 metros e uma estação elevatória.
Cinturão Olga Diuana Zacarias – São Pedro da Aldeia (concluído)
Ampliação do Cinturão Coletor de Esgoto com 38 metros de rede e uma captação em tempo seco.
Cinturão Avenida Maracanã – São Pedro da Aldeia) (concluído)
Implantação de caixa de areia para blindagem do canal na enseada do condomínio Olga Zacarias.
Cinturão Porto do Carro – Cabo Frio (concluído)
Ampliação do Cinturão Coletor de Esgoto.
Cinturão Vila do Sol - Cabo Frio (concluído)
Ampliação do Cinturão Coletor de Esgoto com 1,9 quilômetro de rede e uma captação em tempo seco.
Cinturão Mercado do Peixe – Cabo Frio (concluído)
Ampliação do Cinturão Coletor de Esgoto, permitindo a blindagem do Canal do Itajuru.
Cinturão Coletor em Ubás – Iguaba Grande (concluído)
Ampliação do Cinturão Coletor de Esgoto com implantação de um quilômetro de rede e uma captação em tempo seco.
Cinturão Vila Industrial – Arraial do Cabo (concluído)
Ampliação do Cinturão Coletor de Esgoto com implantação de 200 metros de rede coletora.
Ampliação do sistema dos bairros Fluminense e Morro dos Milagres – São Pedro da Aldeia (concluído)
Individualização da rede de recalque, sendo um reforço para o esgotamento sanitário na região.
Ampliação do sistema do bairro São João – São Pedro da Aldeia (concluído)
Implantação de 190 metros de linha de recalque, aumentando a vazão da rede de esgotamento sanitário.
Vinhateiro – São Pedro da Aldeia (concluído)
Implantação de bacia de sedimentos finos para reforço do sistema.

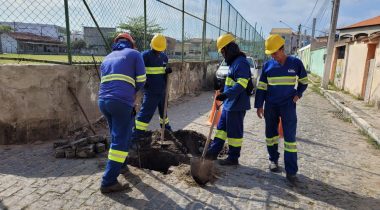

Rede separativa na Praia do Siqueira – Cabo Frio (concluído)
Implantação da rede separativa com cerca de três quilômetros de tubulação.
Implantação de adutora – Armação dos Búzios (em andamento)
Previsão de conclusão: Mar/2026
ETE da Praia do Siqueira – Cabo Frio
(em andamento)
Na primeira fase da obra, foram instalados os equipamentos que fazem o tratamento inicial do esgoto. Esse tratamento preliminar já está em operação. Agora, estão sendo construídos dois decantadores e tanques com um sistema de aeração e um sistema de desinfecção, adequando a unidade ao nível terciário. Ao todo, são mais de R$ 110 milhões aplicados para as melhorias da unidade, que terá a capacidade média de tratamento de 400 litros por segundo.
Previsão de conclusão sem comissionamento: Dez/2026
ETE Jardim Esperança – Cabo Frio
(em andamento)
As intervenções estão adequando a unidade ao nível terciário, com a implantação de novo tratamento preliminar, decantadores e módulos do processo do lodo. A nova unidade terá a capacidade média de tratamento de 150 litros por segundo, com um investimento de R$ 56 milhões.
Previsão de conclusão sem comissionamento: Dez/2026
Nova ETE de Arraial do Cabo – Arraial do Cabo
(em andamento)
A nova unidade terá capacidade média de tratamento de 180 litros por segundo, operando em nível terciário, o mais avançado do setor. Como parte deste plano de modernização, as estações da Praia Grande e de Monte Alto serão desativadas, concentrando o serviço em uma única infraestrutura. Serão investidos na nova unidade R$ 58 milhões.
Em fase de projeto executivo e aguardando a liberação do terreno.
Cinturão Canal do Mossoró – São Pedro da Aldeia
(em andamento)
A construção do cinturão coletor de esgoto no Canal do Mossoró está em fase final de execução para início de comissionamento. A solução visa o desvio do efluente e conta com 1,3 quilômetro de extensão, 13 pontos de coleta em tempo seco, 680 metros de rede de bombeamento e uma estação elevatória. O projeto é essencial para captar o esgoto antes que chegue ao canal, protegendo a enseada de Olga Zacarias.
Previsão de conclusão: Dez/2025.
Saiba mais clicando aqui.
Cinturão Valão da Marinha – São Pedro da Aldeia
(em andamento)
O projeto prevê a implantação de 2,1 quilômetros de cinturão coletor de esgoto, incluindo três captações em tempo seco e três estações elevatórias.
Revisão do projeto executivo em finalização.
Previsão de início: Fev/2026
Previsão de conclusão: Set/2026
Rede Separativa em Cem Braças – Búzios
(em andamento)
Está sendo implantada a nova rede separativa de esgoto no bairro Cem Braças, em Búzios, uma parceria da Prolagos com a Prefeitura. A expectativa é que mais de 300 imóveis do bairro estejam conectados ao novo sistema após o fim da implantação desta primeira fase, com mais de 4,2 km de rede.
Durante a obra, foi identificada a necessidade de ligação de mais 400 novos imóveis. A segunda fase se iniciará após o verão.
Previsão de conclusão: Dez/2025
Camerum – São Pedro da Aldeia
(em andamento)
Estão sendo construídos 230 metros de rede coletora de esgoto, atendendo a 15 casas da região da Vila do Pescador. As intervenções terão ainda 80 metros de rede de bombeamento de esgoto, com uma estação elevatória.
Previsão de conclusão: Nov/2025
Botafogo – São Pedro da Aldeia
(em andamento)
Ao todo, serão construídos mais de sete quilômetros de rede coletora, com a expectativa de conexão de mais de 500 imóveis ao sistema coletor de esgoto da concessionária. Além da rede, será implantada uma Estação Elevatória de Esgoto, que irá bombear o esgoto para a Estação de Tratamento de Esgoto.
Saiba mais clicando aqui.
Previsão de conclusão: Out/2026
ETE de São Pedro da Aldeia
(concluído)
Com um investimento de mais de R$ 80 milhões, a Prolagos transformou a Estação de Tratamento de Esgoto em um marco de eficiência e tecnologia para a cidade. A unidade, em nível terciário, teve capacidade média de tratamento aumentada para 180 litros por segundo.
Cinturão UPA – São Pedro da Aldeia
(concluído)
O projeto consistiu na instalação de 230 metros de cinturão coletor de esgoto, 130 metros de rede de bombeamento e uma estação elevatória para a captação do esgoto da Unidade de Pronto Atendimento (UPA) e das concessionárias de veículos da região.
Saiba mais clicando aqui.
Cinturão Olga Diuana Zacarias – São Pedro da Aldeia
(concluído)
A concessionária implantou 38 metros de cinturão coletor, um ponto de coleta em tempo seco, 372 metros de rede de bombeamento e uma estação elevatória de esgoto.
Cinturão Avenida Maracanã – São Pedro da Aldeia)
(concluído)
Instalação de uma caixa de areia na Avenida Maracanã, que ajuda a blindar o canal que chega à enseada do Olga Zacarias.
Cinturão Porto do Carro – Cabo Frio
(concluído)
O investimento consistiu na implantação de 200 metros de rede coletora e de duas captações de coleta em tempo seco.
Cinturão Vila do Sol - Cabo Frio
(concluído)
O novo sistema, que contribui diretamente para a proteção da Lagoa de Araruama, é composto por 1,9 quilômetro de rede coletora, uma captação de coleta em tempo seco e uma estação elevatória de esgoto.
Cinturão Mercado do Peixe – Cabo Frio
(concluído)
O investimento consistiu na implantação de 68 metros de rede coletora e de uma captação em tempo seco.
Cinturão Coletor em Ubás – Iguaba Grande
(concluído)
A obra é um investimento estratégico para o saneamento da cidade, com a implantação de uma caixa de tempo seco, uma Elevatória de Esgoto e um quilômetro de Linha de Recalque de esgoto.
Cinturão Vila Industrial – Arraial do Cabo
(concluído)
Na Vila Industrial, estão em operação 200 metros de rede coletora, cerca de três quilômetros de rede de bombeamento e uma estação elevatória.
Ampliação do sistema dos bairros Fluminense e Morro dos Milagres – São Pedro da Aldeia
(concluído)
Para acompanhar o crescimento populacional, foi feita a individualização das linhas de bombeamento de esgoto das elevatórias dos bairros São João e Morro dos Milagres, com a implantação de 890 metros de rede.
Ampliação do sistema do bairro São João – São Pedro da Aldeia
(concluído)
O projeto incluiu a implantação de 190 metros de rede, painel de comando e dois vertedores em tempo seco, além da adequação da infraestrutura elétrica.

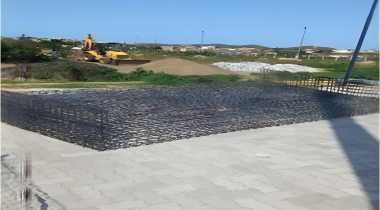

Vinhateiro – São Pedro da Aldeia
(concluído)
Foi implantada uma bacia para sedimentação de finos, popularmente conhecida como “caixa de areia”. Objetivo é de reforçar a eficiência do sistema para a população do bairro.
Rede separativa na Praia do Siqueira – Cabo Frio
(concluído)
Com a instalação de cerca de três quilômetros de tubulação, a intervenção foi projetada para beneficiar aproximadamente 1,4 mil moradores do bairro.

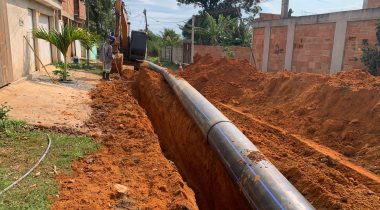

Implantação de adutora – Armação dos Búzios
(em andamento)
Previsão de conclusão: Mar/2026
